工业厂房消防通风排烟系统施工技术指南

发布时间:2026-04-12 分类栏目:安装知识 阅读:47

   在工业厂房建设与安全验收体系中,消防通风排烟系统是保障人员疏散、抑制烟气蔓延、降低火灾损失的核心强制性配套工程。尤其针对机械加工、仓储物流、化工中间体、纺织印染等大空间、高火灾风险厂房,排烟风量、风压、风管耐火极限、防火阀动作可靠性直接决定消防安全等级。本文依据现行国家消防及通风施工验收规范,结合多类工业厂房实际施工案例,从前期规划、材料选型、核心施工、系统调试、验收维护到常见问题规避,形成全流程可落地的施工技术指南,内容包含精准参数、节点做法、质量控制与避坑要点,适用于技术方案编制、施工技术交底及项目监理参考,重点覆盖机械排烟、自然排烟、补风系统、防火阀、排烟风机、风管耐火包覆、系统联动等核心场景。

   一、前期规划:设计参数与规范依据

   1.1现行国家规范依据

   施工前期方案必须严格遵循以下现行标准:

   -《建筑设计防火规范》GB50016-2014(2018年版)

   -《建筑防烟排烟系统技术标准》GB51251-2017

   -《通风与空调工程施工质量验收规范》GB50243-2016

   -《消防产品现场检查判定规则》GA588-2012

   -《钢结构防火涂料》GB14907-2018

   1.2核心设计参数控制

   1.排烟量计算

   -单个防烟分区建筑面积≤500㎡,高度≤6m厂房,排烟量≥60m³/(h·㎡);

   -高度6~10m大空间厂房,排烟量≥90m³/(h·㎡);

   -走道、回廊排烟量≥120m³/(h·㎡)。

   2.补风系统参数

   -补风量不小于排烟量的50%,不大于70%;

   -补风风速:室外开口≤3m/s,室内风口≤5m/s。

   3.防火分隔要求

   -排烟管道必须独立设置,严禁与通风空调管道共用;

   -防火分区隔墙两侧防火阀距离墙面≤200mm。

   4.耐火极限要求

   -排烟管道耐火极限≥0.5h,穿越防火分区≥1.0h;

   -排烟风机外壳至墙壁距离≥600mm。

   1.3材料选型标准

   1.风管材料

   -主风管采用镀锌钢板,厚度≥1.0mm;支管≥0.75mm;

   -耐火风管可采用防火复合板或钢板外覆防火包覆,耐火时间满足设计要求。

   2.防火阀与排烟阀

   -排烟防火阀:280℃自动关闭,具备信号反馈功能;

   -防火阀:70℃自动关闭,叶片关闭严密,漏风量≤0.05m³/(㎡·min);

   -所有阀门必须具备3C认证,阀体厚度≥2.0mm。

   3.风机选型

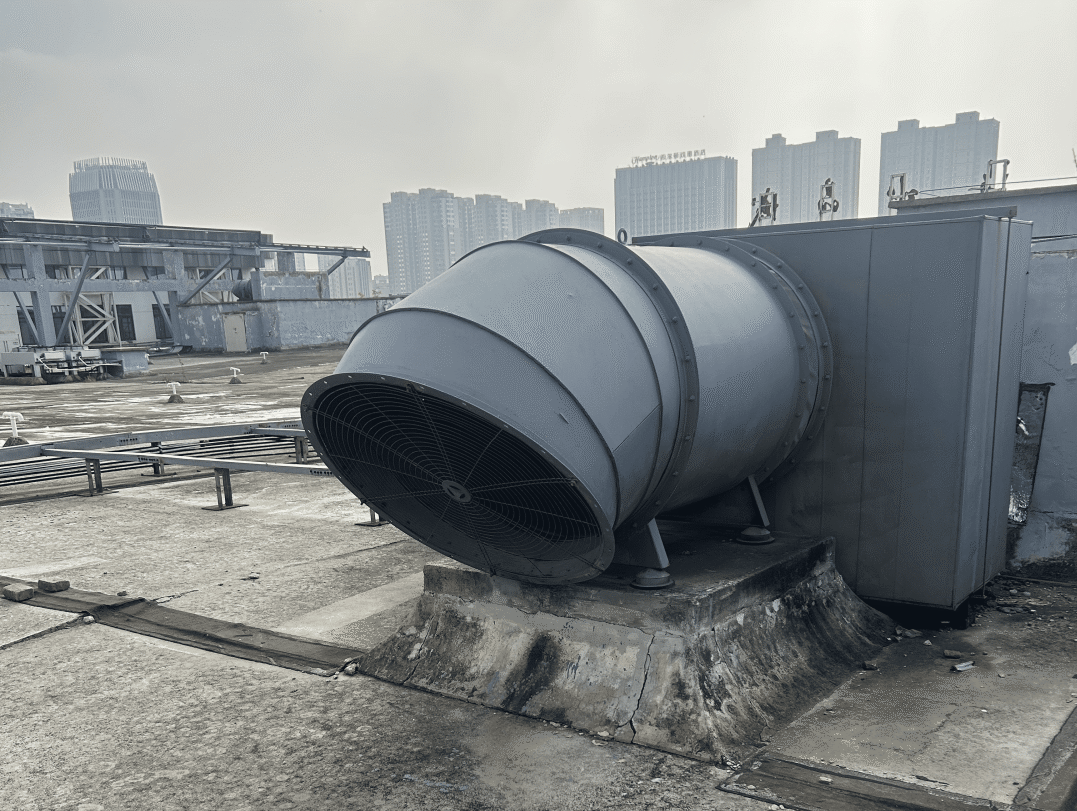

   -排烟风机采用高温消防轴流风机,280℃条件下可连续运行≥30min;

   -风机全压满足最不利点排烟口风速≥2.5m/s。

   4.柔性短管

   -风机进出口采用不燃柔性短管,长度150~250mm,严禁使用可燃软接。

   二、核心施工:工艺流程与关键工序控制

   2.1总体施工流程

   现场放线→支吊架制作安装→风管预制加工→风管安装→防火阀/排烟阀安装→排烟风机安装→补风系统安装→风管耐火包覆→系统封堵→单机调试→联动调试。

   2.2支吊架施工控制

   -支吊架采用角钢或槽钢制作,防腐处理满足防锈漆+面漆两道;

   -水平风管支吊架间距:直径或长边≤400mm时≤3m,>400mm时≤2.5m;

   -防火阀、排烟阀、风机等设备单独设置支吊架,不得由风管承重;

   -穿越防火墙处支吊架加密,间距≤1.5m。

   2.3风管制作与安装

   -风管咬口采用联合角咬口,接缝严密,涂密封胶封堵;

   -风管法兰连接垫料采用不燃密封垫,厚度3~5mm,不得突出内壁;

   -风管水平度偏差≤2‰,垂直度偏差≤1‰;

   -穿越防火墙、楼板处设置预埋套管,套管间隙用防火封堵材料密实填充,厚度≥200mm。

   2.4防火阀与排烟系统安装

   -防火阀安装方向、位置正确,易熔片朝向气流方向;

   -排烟口距可燃构件距离≥500mm,距安全出口≥1.5m;

   -阀门执行机构动作灵活,手动、电动启闭可靠;

   -所有阀门安装后设置明显启闭标识,信号线采用阻燃屏蔽线。

   2.5风机与系统联动控制

   -风机基础水平度偏差≤2mm/m,减震装置齐全有效;

   -风机接线规范,接地电阻≤4Ω;

   -联动逻辑:火灾报警后,联动开启对应防烟分区排烟阀、补风机,关闭空调系统;

   -烟气温度达280℃时,排烟防火阀自动关闭并连锁停风机。

   三、验收与维护:标准流程与长效管理

   3.1验收主控项目

   -风管漏光、漏风检测合格,高压系统漏风量≤0.07m³/(㎡·min);

   -防火阀、排烟阀动作准确,关闭严密,信号反馈正常;

   -排烟量、补风量实测值与设计值偏差≤±10%;

   -系统联动逻辑正确,火灾模拟试验一次验收合格;

   -风管耐火包覆完整,无破损、脱落。

   3.2日常维护要点

   -每季度检查防火阀执行机构、易熔片是否完好;

   -每半年测试风机运行电流、电压、振动、噪声;

   -每年清理风管内部积尘,检查密封胶开裂情况;

   -每年度委托第三方进行联动功能检测,出具检测报告。

   四、常见避坑要点(高频质量通病)

   1.排烟量不足:风管漏风过大、防火阀阻力超标、风口布置不合理;

   2.防火阀失效:易熔片安装反向、执行机构卡滞、无3C认证产品;

   3.耐火不达标:风管未做耐火包覆、穿越防火墙封堵不实;

   4.联动逻辑错误:风机与报警设备未联动、排烟阀开启顺序混乱;

   5.支吊架违规:阀门由风管承重、穿越防火墙未独立设架。

   总结

   工业厂房消防通风排烟系统属于强制性安全工程,施工全过程必须严格遵循GB51251、GB50016等现行规范,从参数设计、材料选型到节点施工、联动调试均需精细化管控。本文提供的技术参数、施工流程、验收标准及避坑要点,具备极强实操性,既满足现场施工指导需求,又适合技术方案编制与安全验收资料整理,可有效提升工程合格率与专业内容曝光度。
