工业厂房重型设备基础施工技术指南

发布时间:2026-04-02 分类栏目:施工技巧 阅读:12

   工业厂房内冲压、锻造、机床、空压机、大型风机、水泵等重型设备运行时动载大、振动频繁、受力集中,设备基础不仅要承受静荷载,还要长期抵御往复振动与冲击荷载。基础一旦出现沉降不均、开裂、松动、共振等问题,将直接导致设备精度丧失、结构损坏、生产线停机,甚至引发安全事故。本文依据GB50007-2011《建筑地基基础设计规范》、GB50202-2018《建筑地基基础工程施工质量验收标准》、GB50010-2010《混凝土结构设计规范》,从前期勘测、材料选型、基坑处理、钢筋混凝土施工、预埋螺栓安装、减振隔振处理到验收维护,系统阐述重型设备基础全流程施工要点、参数控制与质量控制措施,可直接用于施工方案、技术交底与现场落地执行。

   一、前期规划:工况分析与材料选型

   1.设备基础工况分析

   施工前必须核对设备安装图纸,明确设备重量、运行转速、动载系数、地脚螺栓规格、预埋套管位置与基础尺寸。对高转速、强振动设备,需进行振动频率核算,避免与厂房结构固有频率形成共振;对大型冲压、锻造设备,应采用大块式或框架式钢筋混凝土基础,必要时设置减振垫层。

   基础周边应预留检修空间、排水坡度与减振缝,与厂房主体结构、地面面层断开,防止振动传递扩散。

   2.核心材料选型标准

   混凝土:重型设备基础采用C35~C40高强度混凝土,重要设备采用C45,抗渗等级不低于P6,严禁使用早强性能不稳定的配合比。混凝土坍落度控制在140~160mm,和易性良好、不离析。

   钢筋:主筋采用HRB400E螺纹钢,箍筋采用HPB300,钢筋进场必须提供质保书与力学性能复试报告,严禁使用瘦身钢筋、锈蚀严重钢筋。

   地脚螺栓:采用Q355高强地脚螺栓,预埋式或锚板式,丝扣长度满足设备锁紧要求,丝扣部位包裹保护,防止混凝土污染。

   减振材料:橡胶减振垫、弹簧减振器、沥青木丝板等,满足抗压强度与疲劳耐久性要求。

   灌浆料:采用C40以上无收缩CGM灌浆料,流动性好、微膨胀、强度上升快,保证螺栓与基础密实结合。

   3.前期准备工作

   完成场地标高、地质承载力复核,软弱土层必须进行换填或夯实加固。测量放线精准定位螺栓中心线、基础轴线与标高,设置牢固控制桩。基坑周边做好截排水措施,严禁基底泡水扰动原状土。

   二、核心施工:基坑处理→钢筋→预埋→浇筑→养护

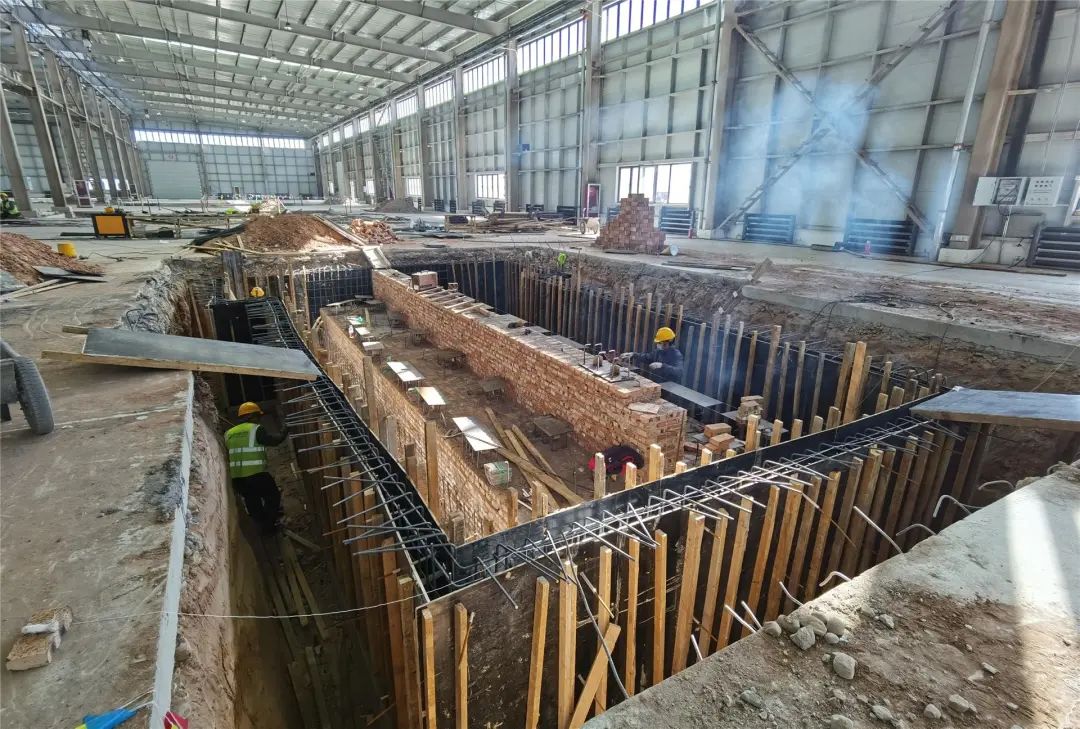

   1.基坑与垫层施工

   基坑采用机械开挖+人工清底,预留200mm人工清理层,严禁超挖。基底承载力需达到180kPa以上,软弱土采用级配砂石换填,分层压实,压实系数≥0.97。

   垫层采用C15素混凝土,厚度100mm,表面平整,标高偏差控制在±5mm。

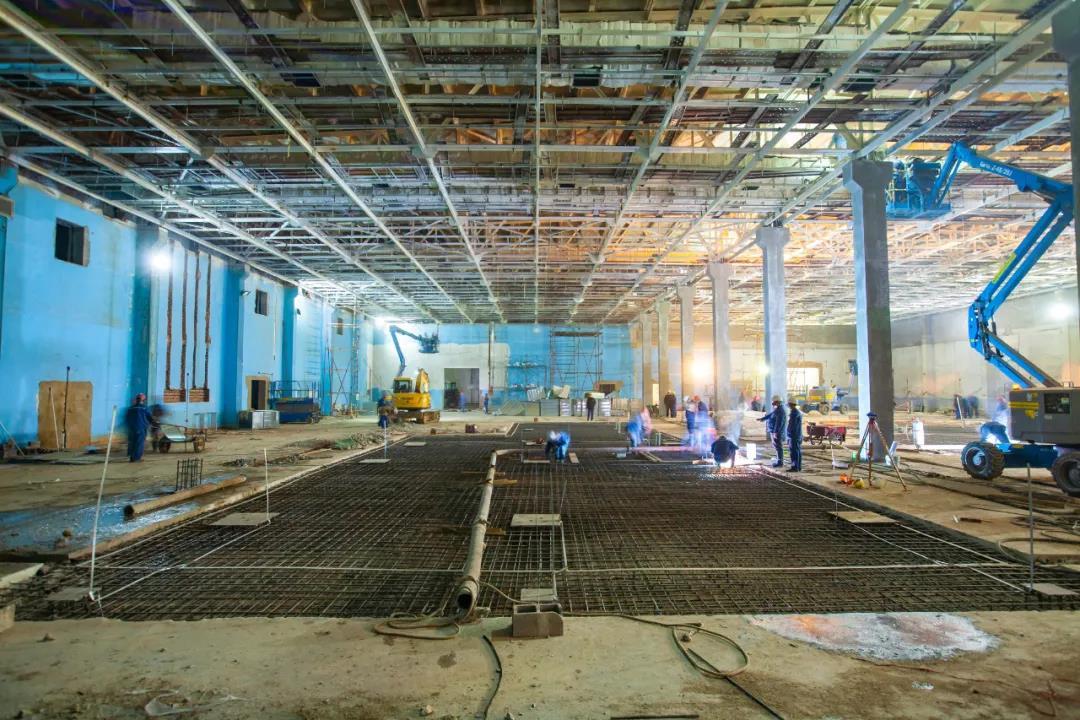

   2.钢筋工程施工

   钢筋绑扎间距均匀,主筋保护层厚度≥40mm,基础侧面与底层增设垫块,确保浇筑不位移、不露筋。重型设备基础应设置上下双层双向配筋及拉结构造筋,防止温度裂缝与振动开裂。

   钢筋位置允许偏差:

   -主筋间距:±10mm

   -箍筋间距:±20mm

   -保护层厚度:±5mm

   3.地脚螺栓精准预埋

   地脚螺栓采用专用固定架定位,固定架与基坑钢筋独立支撑,不与模板直接接触,防止浇筑时移位。

   -螺栓中心位置偏差:≤2mm

   -标高偏差:0~+5mm

   -垂直度偏差:≤L/1000

   预埋完成后复核轴线与标高,采用经纬仪与水平仪双向校验,合格后方可进入下道工序。

   4.混凝土浇筑与振捣

   设备基础必须一次性连续浇筑,严禁留置施工缝。采用分层浇筑,每层厚度≤400mm,使用插入式振捣器均匀振捣,快插慢拔,避免漏振、过振造成蜂窝麻面。

   浇筑过程中安排专人看护预埋螺栓,实时监测位移,发现偏移立即校正。

   5.养护与防裂措施

   浇筑完成12h内开始覆盖保湿养护,养护时间不少于14d。大体积混凝土需布设测温点,控制内外温差≤25℃,防止温度应力裂缝。基础侧面与顶面二次收光,减少表面干缩裂缝。

   6.二次灌浆与减振处理

   设备安装完成后,对底座缝隙进行无收缩灌浆,灌浆层厚度30~50mm。强振动设备基础四周设置20mm减振缝,填充沥青木丝板或橡胶条,阻断振动传递。

   三、验收与维护

   1.验收项目与合格标准

   依据GB50202-2018验收:

   -混凝土强度试块报告100%合格

   -基础轴线偏差≤10mm,顶面标高±5mm

   -地脚螺栓位置、垂直度、标高全部达标

   -外观无蜂窝、露筋、裂缝、孔洞

   -基础沉降观测数据稳定,不均匀沉降≤规范限值

   2.后期维护要点

   基础周边严禁随意开挖、堆放重物;定期观测沉降数据,异常时及时分析处理;设备运行中若出现剧烈振动、异响,应立即停机检查基础与螺栓紧固情况;每年度对基础外观、灌浆层、减振垫进行检查更换。

   四、常见避坑要点

   1.基底泡水软化:基坑无排水措施,导致承载力下降;提前做好降水与截水沟,严禁雨天浇筑。

   2.地脚螺栓移位超标:无独立固定架,浇筑时碰撞偏移;采用刚性固定架,全程监控。

   3.出现施工缝:浇筑中断形成薄弱面,振动易开裂;严格连续浇筑,备足设备与材料。

   4.养护不足产生裂缝:早期失水收缩开裂;强制覆盖养护,时长不少于14d。

   5.减振措施缺失:振动传递导致厂房结构共振;按设备特性设置减振缝与减振垫。

   6.二次灌浆不密实:形成空隙导致设备松动;采用压力灌浆,确保饱满无空鼓。

   五、总结

   重型设备基础是工业生产线稳定运行的核心载体,施工重点在于地基稳固、定位精准、混凝土密实、防裂到位、减振可靠。全过程严格执行国家现行规范,从基坑处理、钢筋绑扎、螺栓预埋到浇筑养护,实行工序报验与实测实量,可有效避免沉降、开裂、位移、共振等质量隐患。本文内容数据详实、工艺明确,适用于冲压、锻造、机床、大型风机水泵等各类重型设备基础施工,为生产线长期稳定运行提供坚实保障。

大源机电将以此为契机,继续秉承“诚信、专业、创新、高效”的企业精神,不断提升自身实力,为客户提供更加优质的服务。

我们的核心服务

专业提供全方位的机电工程解决方案

装修工程

承接办公室、商业空间、厂房等各类场所的装修设计与施工。

查看详情

土建工程

提供地基建设、厂房搭建、道路施工等各类土建工程服务。

查看详情

工程设备维修

专业的工程设备维修保养团队,确保您的设备稳定运行。

查看详情

工程案例

实力见证,品质保障

净化水池安装工程

净化水池安装工程

工程设备维修

水电安装工程

水电安装工程

附属工程
